Технологии TENT-AR
Металлокаркас и соединения тентового ангара
Как устроены фермы, прогоны и связи ангара: сварные и болтовые узлы, контроль геометрии и состав спецификации металлокаркаса TENT-AR.

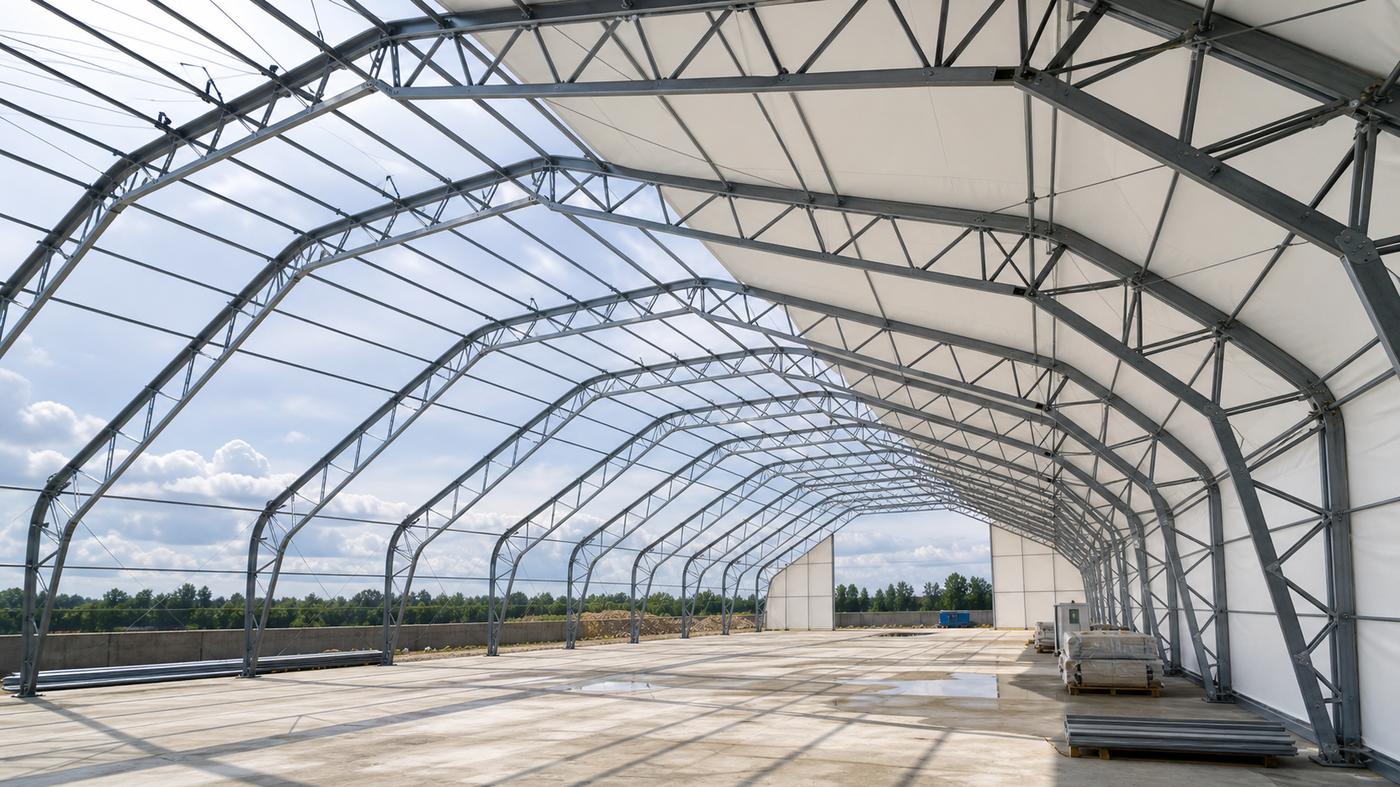

Каркас работает как пространственная система
Поперечные рамы задают форму здания и передают усилия к опорам. Прогоны объединяют рамы по длине и поддерживают оболочку. Продольные связи обеспечивают пространственную работу каркаса. Поэтому выбирать ангар только по размеру одной трубы или общему весу металла недостаточно: важны расчётная схема, закрепления, пролёт, шаг рам и условия площадки.
В фермах TENT-AR применяется зигзагообразная решётка между поясами. Раскосы последовательно соединяют верхний и нижний пояс. На визуализации это непрерывный зигзаг; конструктивные размеры и сечения назначаются расчётом. Монтажные стыки не должны создавать случайных разрывов в передаче усилий.
Сварка на изготовлении, сборка по монтажной схеме
Сварные соединения формируют отдельные отправочные элементы. В рабочих чертежах задаются расположение и размеры швов, требования к подготовке деталей и контролю. Покрытие наносят после предусмотренной подготовки поверхности; окраска не заменяет проверку сварного соединения.
Болтовые стыки позволяют объединить элементы на площадке. Для них важны класс прочности крепежа, комплект шайб и гаек, расположение отверстий, монтажные зазоры и предусмотренный порядок затяжки. Нельзя заменять проектный болт похожим по диаметру без согласования. Доступ к стыку нужно сохранить для монтажа и осмотра.
Что получает заказчик от правильно выбранной схемы
Свободное пространство определяется внутренним контуром фермы, а не наружной шириной здания. Заранее согласованные места ворот, подвесного света и инженерных трасс помогают избежать переделок. Любое оборудование, которое подвешивают к каркасу, включают в исходные данные: несущая способность кровли не означает автоматически разрешённую нагрузку на любой прогон.
Возможность разборки также закладывается в проект. Она зависит от стыков, состояния крепежа и оболочки, способа крепления к основанию и условий новой площадки. После переноса расчётная проверка может потребоваться заново.
Что проверить до согласования комплекта
Сопоставьте план рам с проёмами и технологической планировкой. Запросите перечень сечений и марок стали, схемы связей, ведомость монтажного крепежа и описание защитного покрытия. Уточните, кто передаёт нагрузки на фундамент и кто проверяет готовность опор. На приёмке сверяют маркировку, комплектность, геометрию и состояние покрытия, а результаты фиксируют в документах.
В ТЕХНИЧЕСКОЕ ЗАДАНИЕ
Параметры для согласования
| Параметр | Что согласовать |
|---|---|
| Геометрия | Пролёт, длина, высота внутри, шаг рам и уклон / форма кровли |
| Материал | Марка стали и сечения по рабочей документации |
| Соединения | Сварные швы, крепёж, монтажные стыки и доступ к ним |
| Связи | Схема пространственной устойчивости, включая торцы и зоны ворот |
| Дополнительные нагрузки | Свет, воздуховоды, кабельные трассы и другое оборудование |
